摘 要:清水混凝土的外观质量要求较普通混凝土高,成型后可基本上消除质量通病。通过模板设计,并在施工中采取竹胶大模板、普通钢模板表面粘贴PVC板、柱子角部安装弧形木线条、模板缝之间粘贴5 mm厚海绵条等技术措施,使梁柱混凝土达到清水混凝土的质量标准。
    关键词:清水混凝土;竹胶模板;PVC板

1 前言

  清水混凝土是一次成型,不做任何装饰,直接采用现浇混凝土的自然色作为饰面的混凝土结构。石嘴山电厂扩建工程被确定为21世纪全国燃煤示范电厂,对施工质量要求更高、更严。220 kV室内配电楼是整个电厂的标志性建筑物,也是目前国内规模最大的室内配电楼之一。配电楼现浇框架梁、柱、板为清水混凝土制品。工程质量要求全面达到国家和部颁标准,分部工程优良品率达到100%,混凝土达到清水要求。

2 清水混凝土的质量要求

  目前国内尚无统一的清水混凝土质量验收标准。我们参考浙江温州电厂、上海吴泾电厂的施工技术措施,查阅了有关混凝土工程的规程、规范,结合我公司施工的火车卸煤沟工程中试制清水混凝土梁柱的经验,由此制定了如下的质量要求:轴线通直,尺寸准确;柱角倒圆、线条顺直;表面平整、清洁、色泽一致;表面无明显气泡,无砂带;表面无蜂窝、麻面、裂缝和露筋现象;模板接缝与施工缝处无错台、挂浆、漏浆等现象。

3 施工工艺控制措施

  为达到上述质量标准,公司组织技术人员专题讨论商定,决定从混凝土模板体系的设计、制作与安装、钢筋绑扎、混凝土原材料及配合比、混凝土浇筑、养护等全过程进行有效控制。
3.1 模板工程

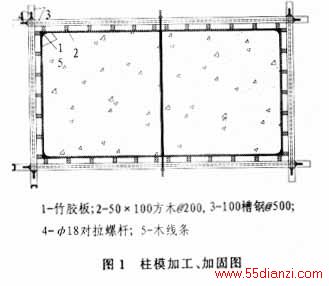

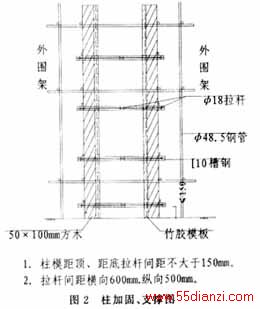

  (1)模板设计:清水混凝土柱模板均采用12 mm厚竹胶模板,水平围檩采用双排槽钢100@500,竖直背檩采用50×100方木@200,其支撑

    系统见图1、图2,梁及板模板采用竹胶模板与钢模内贴PVC两种方式。
  (2)模板制作:根据清水混凝土柱、梁、板不同的设计截面尺寸,配制了若干定型模板,要求几何尺寸准确,接缝严密,其拼缝高差、宽度≤1.5 mm。为保证柱角为弧形,在柱模板上钉L形木线条(图3),其一端用小铁钉钉在竹胶模板上,另一端每隔50 cm穿一根22#细铅丝,以备模板组合时固定在另一块模板上。
  (3)预埋件安装:保证预埋件与混凝土平整一致和位置准确,是检验清水混凝土质量的一个

  重要条件。预埋件安装方法是在预埋件上锥丝,在模板相应位置钻孔用4螺栓连接(图4),预埋件与模板间加垫2 mm厚海绵条,防止二者之间夹浆,致使预埋件移位影响混凝土表面质量。
  (4)施工要点:为使模板接缝严密,在模板接缝处均垫5 mm高压缩海绵,防止漏浆。竹胶模板与钢模表面所贴PVC板根据使用情况确定其周转次数,凡表面有裂纹、孔洞等缺陷坚决淘汰。
3.2 钢筋工程
  (1)混凝土保护层采用5 cm×5 cm 1∶2水泥砂浆垫块,在制作时先预埋镀锌铁丝,待钢筋骨架安装完毕,将其均匀、统一地绑扎在钢筋上,以保证混凝土保护层厚度。
  (2)绑扎钢筋的铁丝均折向钢筋骨架中间,以防因折向外面影响混凝土外观质量。
  (3)梁柱模对拉螺栓采用20的PVC套管,并保证其位置统一、准确,从根本上消除了以往直接将对拉螺栓预埋在混凝土土中,导致混凝土表面不平整、不清洁、色泽不一致。
3.3 混凝土工程
  (1)混凝土搅拌:所有混凝土均采用泵送,采用统一品牌的普硅42.5R水泥,石子粒径5~31.5 mm,砂子采用中粗砂,粉煤灰为固定厂商供应的Ⅱ级产品,泵送剂采用LD-P1型,拌和台设专人监控混凝土坍落度,以确保混凝土有良好的和易性、可泵性。
  (2)混凝土浇筑:在浇筑前,严格检查各项施工准备工作,待各方面条件都具备后,由土建专业副总签发混凝土浇灌通知单,才可正式开盘。浇筑柱子时,先在柱底部注入同配合比50 mm厚的水泥砂浆,随即泵入混凝土,下料厚度不超过30 cm,振捣时间以目测混凝土不再下沉、表面不再出现气泡为准。施工中,设专人跟踪检查,当发现有变形时,立即采取相应措施进行处理。
  (3)混凝土养护:混凝土浇筑前,在整个施工区域布置了竖向、横向管网,保证混凝土浇筑12 h内能连续洒水养护,养护时间不少于7 d。

4 混凝土表面缺陷分析及改善措施

  清水混凝土表面部分缺陷可以修复,但还有较多缺陷是无法修复的,通过深入的调查、认真的分析,就所发生的主要原因及相应的措施总结见表1。

5 质量缺陷修补

  尽管采取了以上各种措施,但拆模后混凝土表面局部还存在漏浆、错台、气泡、砂带等质量缺陷,为此,每次拆模后,派专人立即清除表面浮浆及松动的砂子,用磨光机仔细打磨错台截面,使其上下两段混凝土平滑相接,采用相同品种、相同强度等级的水泥拌制成水泥浆,按照装饰工程批嵌腻子的标准修复缺陷部位,等水泥浆体硬化后用细砂纸均匀地打磨光洁,并用水冲洗干净,以保证混凝土表面色泽相近。

6 结束语

    220 kV配电楼框架结构清水混凝土外露面色泽基本统一、观感良好,部分质量通病已消除,受到业主、监理公司及有关上级部门的好评。220kV配电楼工程工程量大、施工工期短,定型模板配置量较其他工程大。通过采取以上技术措施,严格按照质量要求加强施工管理,取得了良好的技术、经济效益。本文经验表明:所用方法简单、造价低,可操作性强,一般的施工条件及技术水平,完全可以达到满意的预期的效果。
